J'ai refait le tour de monteurs d'opération que je connaissais et après avoir exposé le mieux que je pouvais le projet, et de leur coté avoir fait part de leurs différentes expériences, ils ont semblé être assez d'accord sur ce nouvel échéancier. Vous remarquerez donc qu'il diffère du premier, le premier échéancier avait notamment été réalisé sans tenir compte des deux niveaux de sous-sol.
De plus, nous pouvons à présent fixer un début de chantier à mi-août.
L'exercice reste toutefois difficile car il y a deux bâtiments à réaliser. Nous sommes partis de l'hypothèse qu'ils monteraient les bâtiments en même temps mais ça reste à vérifier. Nous ferons évoluer l'échéancier en fonction de l'avancée constatée et donc réelle des travaux.

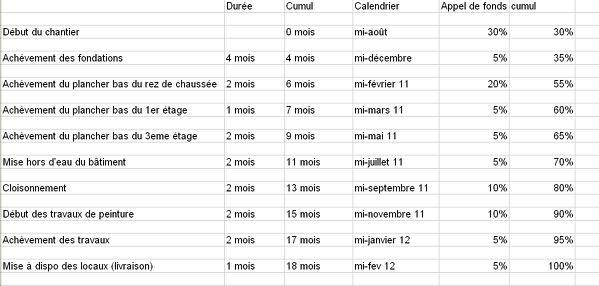

En attendant, voici notre hypothèse :
